物料需求建议跑完之后,计划订单常常是「一物多单」:同一个材料,因为挂着不同的销售订单、又要兼顾安全库存补库或负库存冲抵,被拆成好几张计划订单。到了投放环节,只能一张张点,下游单据的表体里同样的材料占掉好几行,采购总数、生产总数一眼看不出来,车间和采购跟进度还得逐行去对。
金蝶云·星辰生产云在近期更新中给计划订单列表补上了【合并投放】与【合并规则设置】两项能力:可以按事先定好的规则,把勾选的多张计划订单一次性汇总投放,直接生成合并后的采购申请单、采购订单、生产任务单或委外加工单。
计划订单的来源本来就杂。销售订单经物料需求建议算出来的成品需求、安全库存触发的补库需求、负库存冲抵产生的需求,最终都会落到计划订单上。同一种原材料,如果被三张销售订单分别算出需求,计划订单列表里就会看到三行,商品编码相同、需求日期不同、建议数量各异。
这时候如果逐张投放,采购拿到的采购订单会出现三行一样的材料,供应商报价、交期谈判、到货验收全都要分三次做;生产端同理,同一料号的生产任务单或委外加工单分散在多行,车间备料只能按行领,计划的整体节奏被切碎。合并不是简单地「把行合并」,而是要让下游单据从生成那一刻起就是汇总后的形态,这也是这次更新把能力放在计划订单列表上的原因。

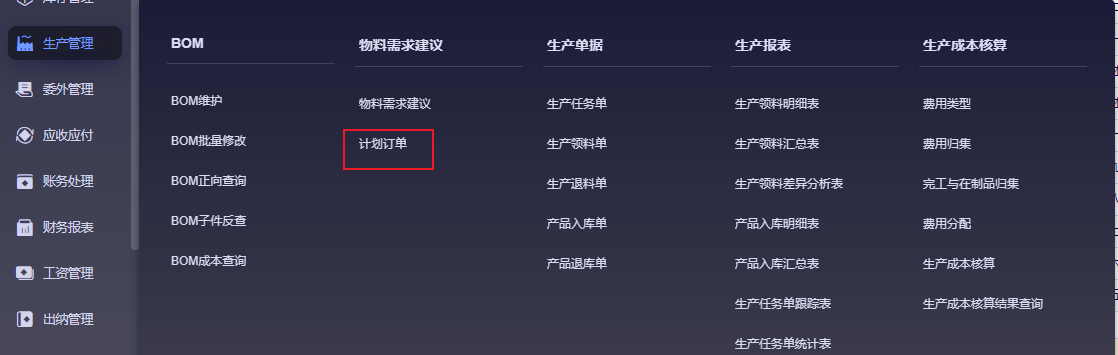

系统路径是【生产管理】—【物料需求建议】—【计划订单】。进入列表后,工具栏上的【合并投放】按钮右侧带一个下拉箭头,点开就能进入【计划订单投放设置】。

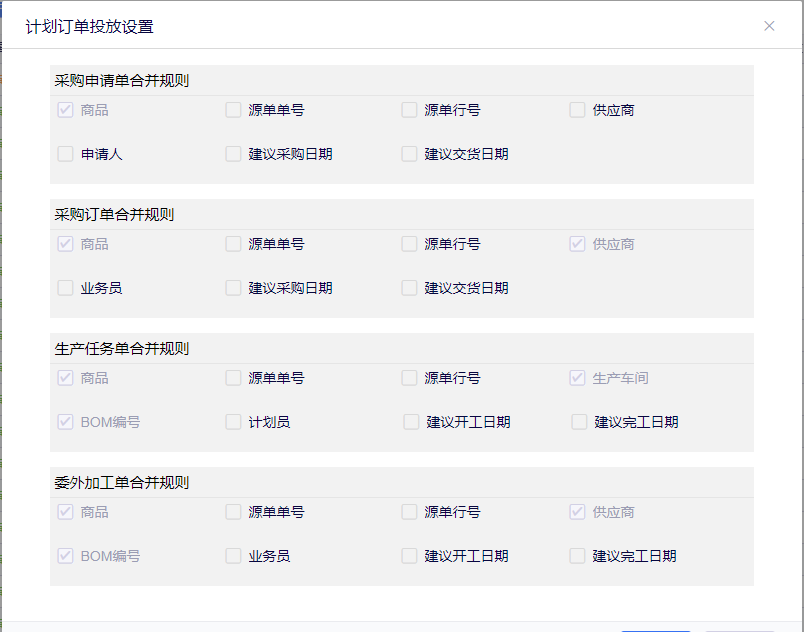

合并规则是按下游单据类型分别设置的,一共四组:采购申请单合并规则、采购订单合并规则、生产任务单合并规则、委外加工单合并规则。每一组下面可以勾选的合并维度包括商品、源单单号、源单行号、供应商、申请人、业务员、建议采购日期、建议交货日期、生产车间、BOM编号、计划员、建议开工日期、建议完工日期等。

这里的取值逻辑值得说明一下。默认勾选的通常只有「商品」这一项,意思是同商品的行会被合成一行;如果连「源单单号」也一并勾上,那么只有来源同一张源单的同类商品才会合并,不同销售订单的需求仍然各自成行。换句话说,勾选的维度越多,合并的口径越细、越保守;勾得越少,汇总力度越大。供应商、生产车间这类维度适合按「同一供应商同一单」「同一车间同一单」来归集,方便后续对账和排产。

规则定好之后,回到计划订单列表,勾选需要投放的多张单据,点【合并投放】,系统就按规则在下游单据上完成合并处理。列表上方的「已选中 N 条」会实时显示勾选数量,投放状态列也会从「未投放」变为「已投放」,目标单据类型列则会直接标出这次投放生成的是采购订单还是委外加工单。

合并投放并不是无条件地把同商品合并成一行,有两种情况系统会主动拆开:
第一种是来源于销售订单的成品。这类计划订单投放生成生产任务单后,要把生产数量反写到销售订单上,属于有源单、需要回写的场景。第二种是来源于负库存或安全库存的成品,本身没有源单,投放后不存在反写动作。这两种情况同时存在时,即使商品编码完全相同,系统也不会合并到一行,而是默认拆成两行分录。
这个设计看着「反直觉」,实际上是避免反写金额和数量错位。有源单的行必须保留可追溯的销售订单关系,无源单的行则要独立成行,否则销售订单上的已生产数量会被算多。理解这一点,配置合并规则时就不会对「为什么这两行没合」感到困惑。
计划订单合并投放适用于星辰专业版,属于星辰 V3.0(苍穹 5.0 平台)的功能范围。如果账套还在 V2.0,需要先按官方流程升级到 3.1 并申请灰度,功能才会在计划订单列表里出现。涉及 ISV 二开应用的账套,升级前要先和开发商确认兼容性。
落地时的建议是:先把合并维度想清楚再动手。以常见的五金、电子元器件行业为例,采购侧通常按「商品 + 供应商」合并,方便一张采购订单对应一个供应商;生产侧按「商品 + 生产车间 + BOM编号」合并,避免不同 BOM 版本的产品被混在一张任务单里。规则一旦定好,后续每期物料需求运算都可以直接复用,不需要每次重新设置。
对于订单批量大、物料通用性强的制造企业,合并投放带来的改变不只是少点几次按钮。采购单据行数下降之后,询价比价的颗粒度更接近真实采购批量,价格谈判空间更大;生产任务单汇总之后,车间领料和工时统计的对应关系也更清楚。安徽地区不少机械加工、家电配套企业都属于这种「多订单、少品种、高通用料」的结构,这类企业在做数字化转型时,往往先卡在计划与采购的衔接上,计划订单合并投放正好落在这一环。滁州金蝶、天长金蝶本地的实施团队在给制造企业做上线辅导时,一般会把合并规则设置放进计划管理的第一批培训内容里,和物料替代、锁库、齐套分析一起讲,形成完整的备料闭环。
需要提醒的是,合并投放只解决「汇总下达」,不改变物料需求建议本身的计算结果。如果发现合并后的数量与预期不符,要回到物料需求建议的设置界面检查减项、替代、提前期等参数,而不是在计划订单上手工改数。参数对了,合并出来的下游单据才是可用的。这也是安徽企业数字化推进过程中反复被强调的一点:工具提效的前提是基础数据与业务规则先理顺。
